提前完成!会东堵格一期风电场全部机组顺利完成吊装

川能动力 0

\

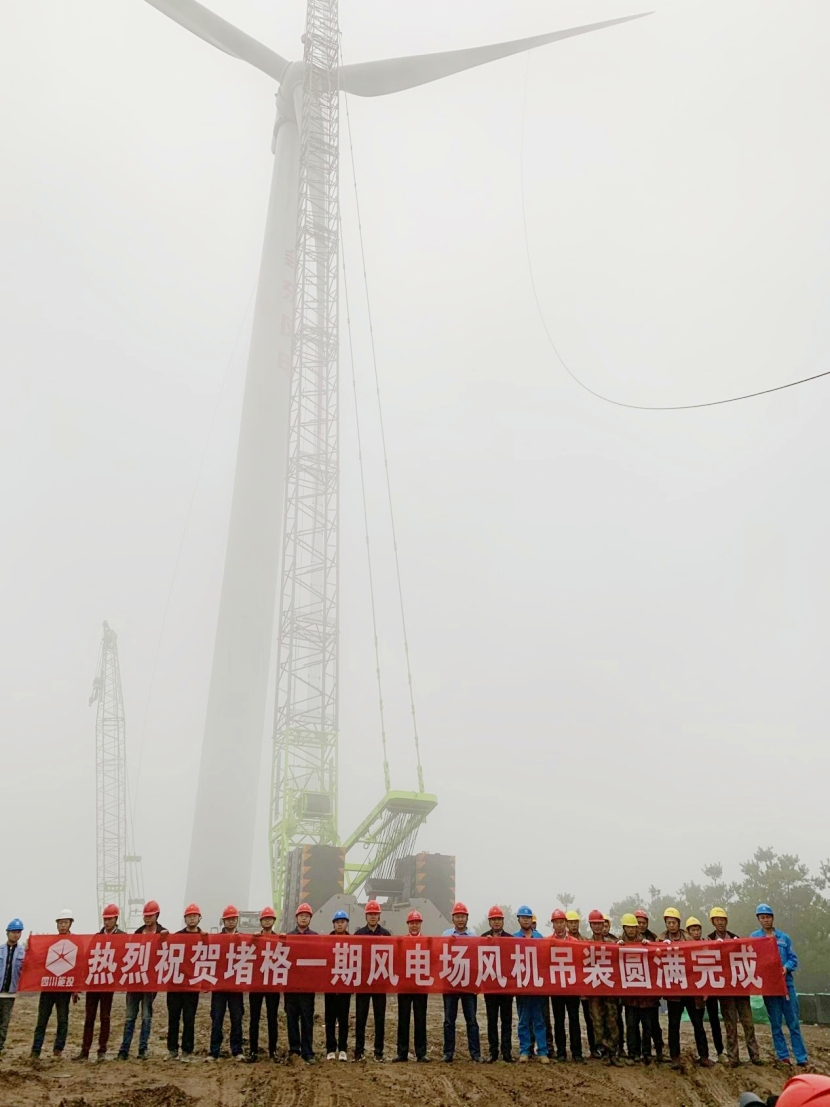

20207月1619:00,随着堵格一期风电场#29风机叶轮与发电机顺利对接,川能动力控股子公司川能风电会东公司堵格一期风电场全部风机吊装工作圆满完成,标志着堵格一期风电场向并网发电目标迈进了关键一步。

堵格一期风电场项目总装机容量10万千瓦,共安装40台2.5MW风力发电机组,分两个标段,其中A标段共16台风力发电机组,7月16日完成所有风机吊装,比合同奋斗工期提前14天完成;B标段共24台风力发电机组,7月12日完成所有风机吊装,比合同奋斗工期提前78天。

川能风电在项目开发和建设过程中,始终坚持新发展理念,贯彻落实能投集团产业战略布局,推进风电开发与环境保护协同发展,全力打造高质量的高山风电项目,助推川能动力“电力+储能”新能源主业战略落实落地。

堵格一期风电场项目开工建设以来,在能投集团的坚强领导下,川能风电不断总结高山风电场项目建设经验,精心策划、周密部署,狠抓安全、严控质量,努力克服高山气候恶劣、大风天气频繁、民事协调困难、设备供货及大件运输任务艰巨、新冠肺炎疫情爆发等诸多不利因素,全面分析并制定高效的项目建设推进计划和方案,激励调动各参建单位积极性主动性,成立“党员先锋队”“青年突击队”,为风机吊装工作的有序推进和圆满完成提供了坚强保障。
